Мы сэкономили 16% Для нашего клиента

СТАЛЕФИБРОБЕТОННАЯ ПЛИТА

ДЛЯ КОМПЛЕКСА ПЛОЩАДЬЮ 34400 М2

Инженерный расчёт Профессиональное исполнение Гарантии по договору

УЗНАЙТЕ, СКОЛЬКО БУДЕТ СТОИТЬ

ПРОМЫШЛЕННЫЙ ПОЛ ДЛЯ ВАШЕГО ОБЪЕКТА

DoubleRouter

ИНЖЕНЕРНАЯ КОНСТРУКЦИЯ ПОЛА

Сталефибробетонная плита с устройством температурных швов из несъёмной опалубки для логистического комплекса в Москве

Москва, п. Толстопальцево

Характеристика и описание
Название компании
ООО «ТСИ»
Назначение пола и самого помещения
Сталефибробетонная плита с устройством температурных швов из несъёмной опалубки для логистического комплекса в Москве
Тип пола
Topping
Толщина бетонного слоя
210 см
Площадь помещения
34400 м²

Потребности клиента

И ОПТИМАЛЬНОЕ ИНЖЕНЕРНОЕ РЕШЕНИЕ

факторы, учтённые при разработке конструкции пола

ТЕХНОЛОГИЯ ИНЖИНИРИНГА В ПРОМЫШЛЕННЫХ ПОЛАХ СТАЛА РЕАЛЬНОСТЬЮ

Прежде всего, хотим обратить внимание, что это объект действительно очень значимый для нашей компании. Ранее мы ещё ни разу не участвовали в реализации такого большого цикла.

На этапе переговоров с заказчиком мы внимательно изучили проектное решение и полностью его изменили. Спроектировали новую конструкцию, в которой было применено стандартное решение нашей компании – сталефибробетонная плита с устройством температурных швов из несъёмной опалубки.

Вообще реализация проекта на этом объекте выполнялась силами нескольких компаний. В нём участвовали компании из Москвы и Сургута. Общий контроль осуществлял московский генподрядчик. Участие же нашей компании выходило за рамки простого исполнения работ – во-первых, нами была полностью описана технология производства работ, а во-вторых, с нами был заключён договор на осуществление авторского надзора, который лично выполнял наш главный конструктор.

Чем отличалось наше техническое решение от изначального проекта? Мы сильно сократили бюджет. Довольно существенно сократили сроки работ – заказчику был важен не столько денежный фактор, сколько фактор времени.

Заказчику важны следующие аспекты:

Сроки работ
Число дней на все работы: 70
Требования по качеству работ
Полы должны соответствовать СНиП 2.03. 13-88
Внешний вид полов
Должны выглядеть презентабельно
Долговечность
Время службы полов без ремонта (лет): 5
Общая стоимость
Бюджет в рамках: 34 000 000 ₽

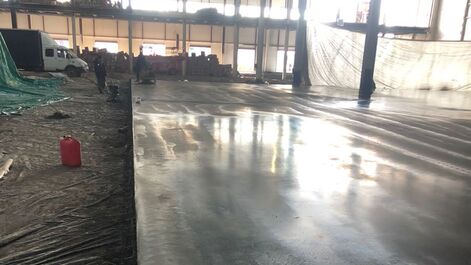

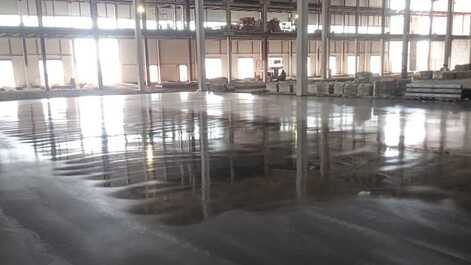

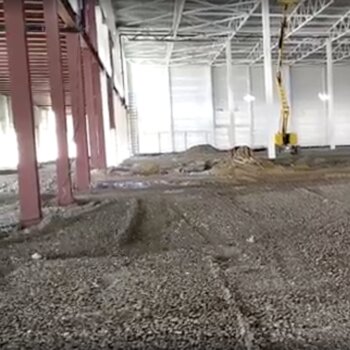

Сталефибробетонная плита с устройством температурных швов из несъёмной опалубки для логистического комплекса в Москве: Объект до начала работ

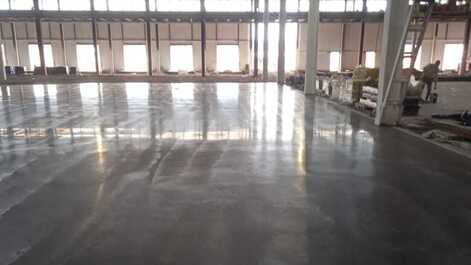

Объект до начала работ

ТЕХНОЛОГИЧЕСКИЙ ПРОЦЕСС

КАК МЫ ЭТО СДЕЛАЛИ

Пошаговое описание

ОСОБЕННОСТИ РАБОТ

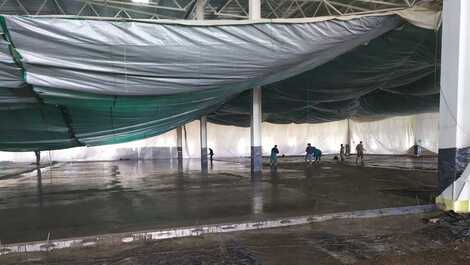

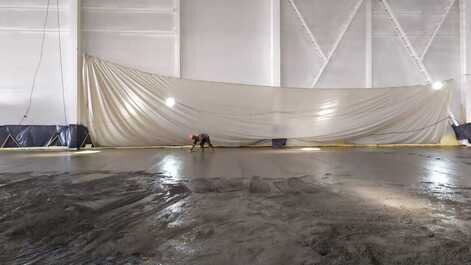

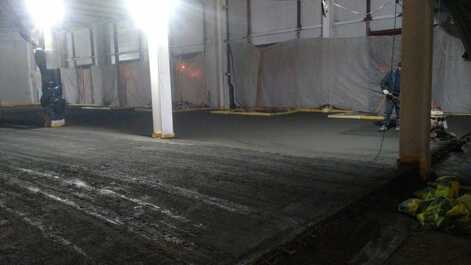

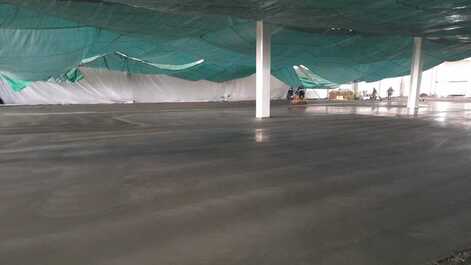

Нам пришлось начать работы в период, когда были ещё зимние условия – в марте. Объект простоял зиму, там было полностью заморожено существующее основание. Каждая заливка была в среднем рассчитана на площадь 900-1300 м2. На каждую заливку мы делали силами других подрядчиков тепляки на всю карту. И сначала отогревали основание, потом выполняли подготовительные работы, потом выполняли само бетонирование.

Бетонирование выполнялось под тепляками – туда могли заезжать автобетоносмесители и выгружать бетон. При этом параллельно подготавливались как минимум две карты. На одной карте непосредственно велись работы, а другая закрывалась тепляком для прогрева основания. Все работы велись в таком темпе. Но, к счастью, в апреле стало достаточно жарко, и вторая половина объекта делалась в стандартных климатических условиях с уже отогретым естественным путём основанием.

Предварительно мы выбрали совместно с бетонным узлом наилучший состав бетона. Не только составляющие бетона – там было подобрано оптимальное количество различных добавок для бетона.

В процессе производства применяли расчёт (созданный нашим конструкторским отделом), в котором была спроектирована стальная фибра. Для создания необходимой прочности в бетон вводилось большое количество фибры, так как нагрузки на объекте были серьёзные – больше 8 тонн на одну стойку.

Нашим обработчикам, которые вносили упрочнитель, было сложно обрабатывать, потому что много фибры оказывалось на поверхности. Они сами придумали лайфхак – его можно назвать «магнитный сборщик фибры на поверхности». Это такая конструкция, которая при помощи магнита по свежему бетону собирала на поверхности лишнюю фибру. Таким образом удалось решить проблему, чтобы получилась максимально качественная поверхность при обработке.

Также на этом объекте мы применили технологию укладки и выравнивания бетона с помощью лазерного бетоноукладчика.

НАШИ РЕЗУЛЬТАТЫ

Результат работ получился очень высокого качества. Мы выполнили объект в те сроки, которые нам позволил генподрядчик, потому что не всегда вовремя передавался фронт работ. Были небольшие задержки. Тем не менее с нашей стороны производство работ велось и завершалось в те установленные сроки, которые мы предварительно согласовали с заказчиком.

Почему для нашей компании это значимый объект? Так как мы инжиниринговая компания, здесь нам удалось не только реализовать объект как исполнитель по устройству промышленных полов. Мы ещё запроектировали конструкцию пола, а также в процессе работ наш главный конструктор осуществлял авторский надзор по написанной нами же технологии. Проводились коррекции в случае возникновения каких-то ситуаций – всё это делалось письменно, предоставлялось в разработанных документах заказчику непосредственно на производстве.

Мы здесь использовали весь наработанный опыт, задействовали идеи и предоставили максимум услуг прежде всего как инжиниринговая компания по промышленным полам. Такое делалось нами впервые, и на сегодня можем с уверенностью сказать, что мы способны реализовывать такие сложные объекты от начала проектирования до полного завершения всего производственного цикла.

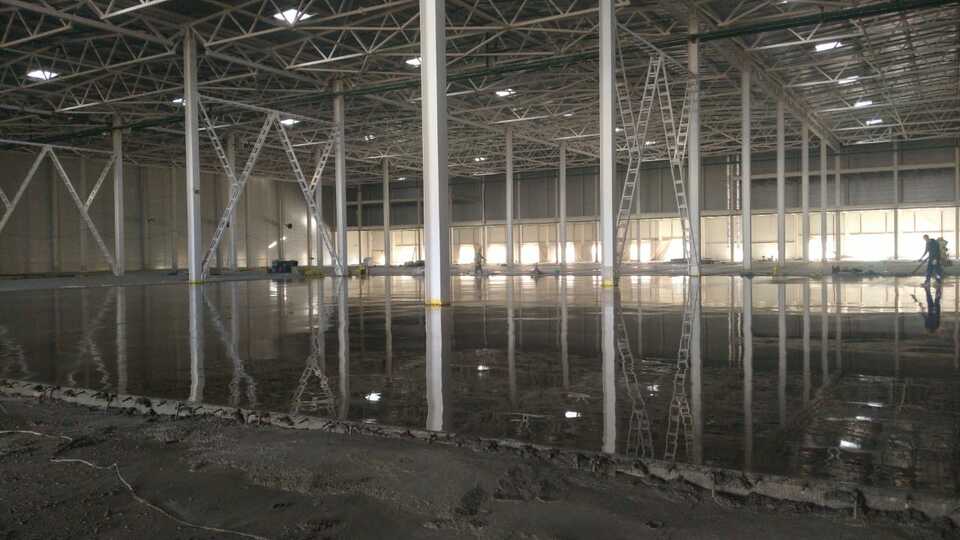

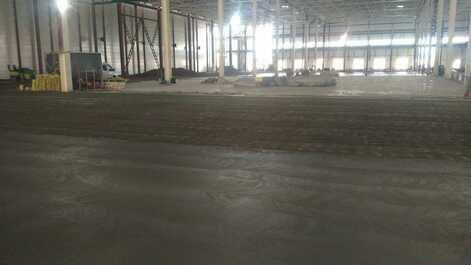

Сталефибробетонная плита с устройством температурных швов из несъёмной опалубки для логистического комплекса в Москве: Объект после

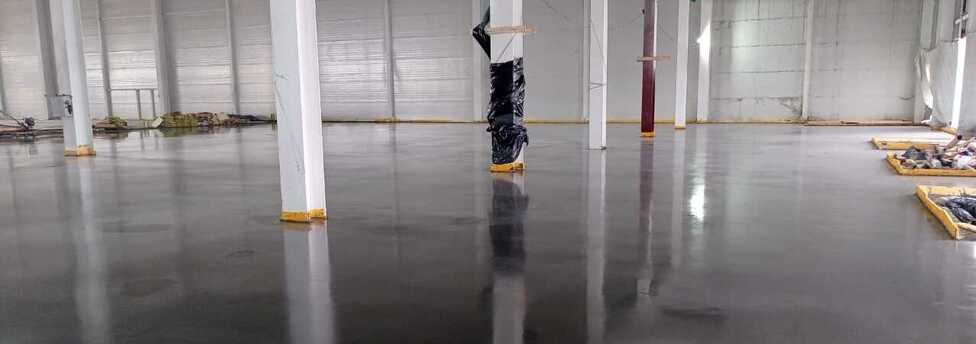

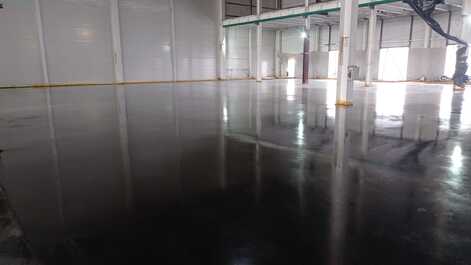

Объект после

Этапы реализации

инженерной конструкции пола

смотрите основные этапы реализации конструкции пола

Установка несъёмной опалубки для устройства температурно-деформационного шва

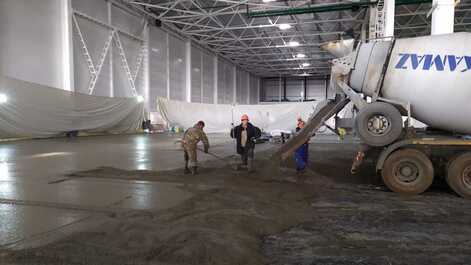

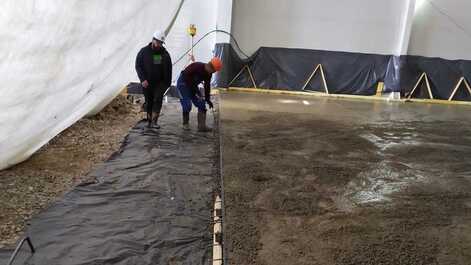

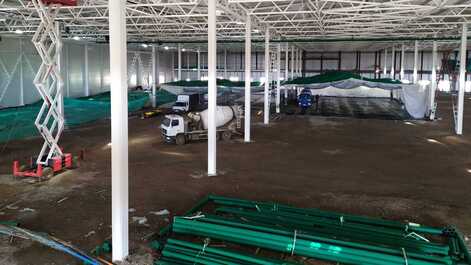

Принимаем бетонную смесь на первой карте

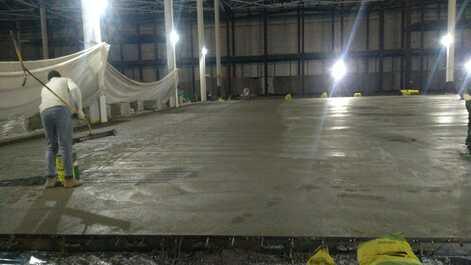

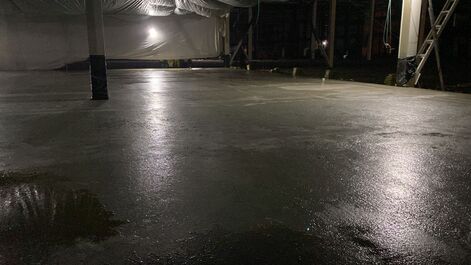

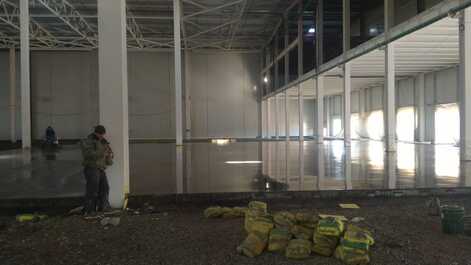

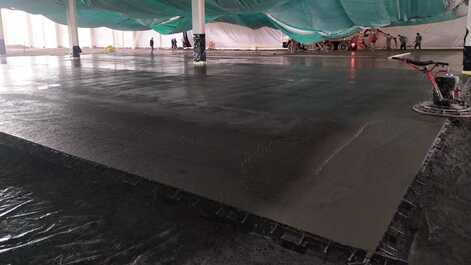

Выровняли бетонный слой на первой карте

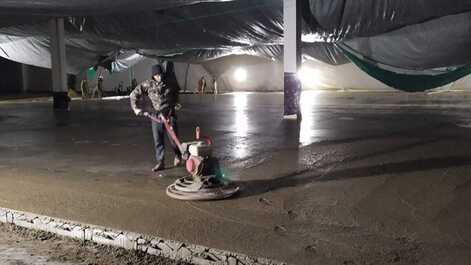

Этап обработки поверхности на первой карте

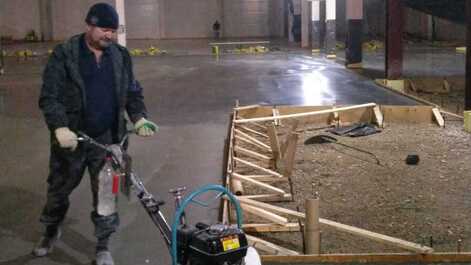

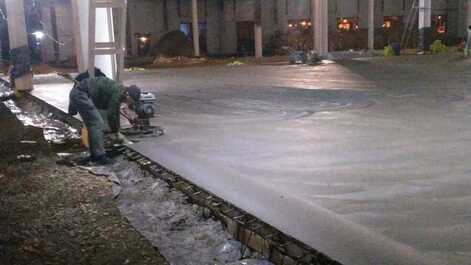

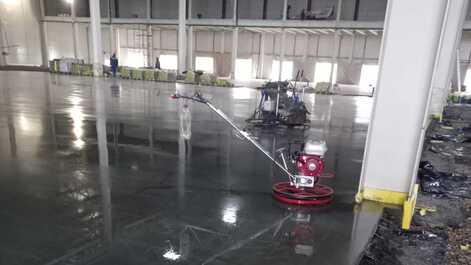

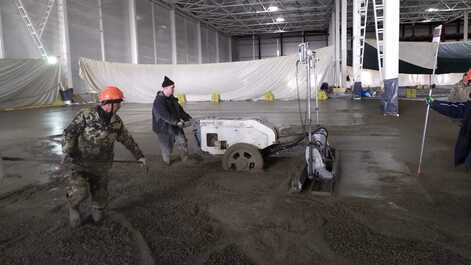

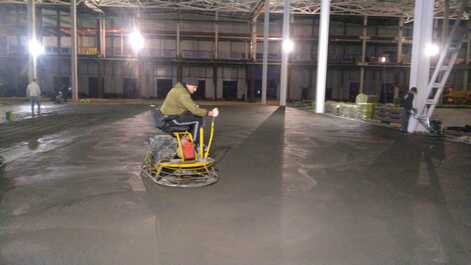

Обработка затирочными машинами
Обрабатываем поверхность специальным оборудованием
Завершена работа на первой карте

Подготовка несъёмной опалубки на второй карте

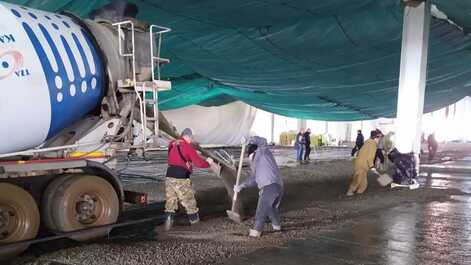

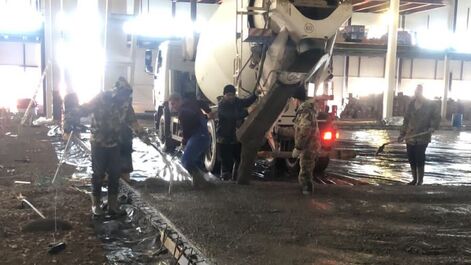

Начало заливки на второй карте
Работа на второй карте с принятым бетоном

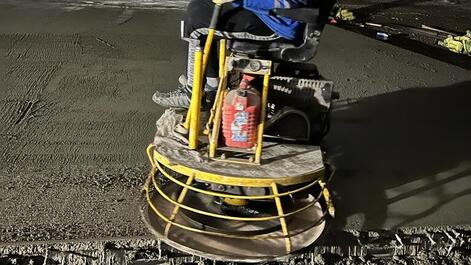

Использование магнитного сборщика стальной фибры на поверхности пола

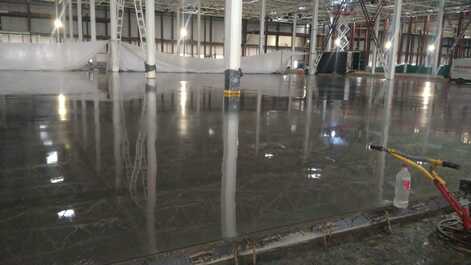

Выполнено бетонирование и выравнивание

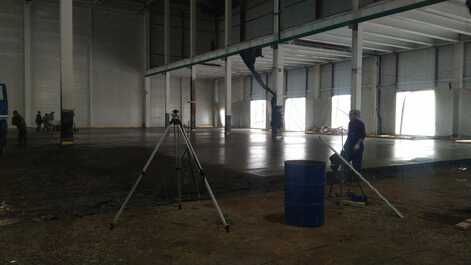

Контроль за устройством примыкания бетона к несъёмной опалубке
Устройство примыканий бетонного пола к стенам вручную
Принимаем бетонную смесь на третьей карте
Работа лазерного бетоноукладчика по вибрированию и выравниванию на бетонной поверхности

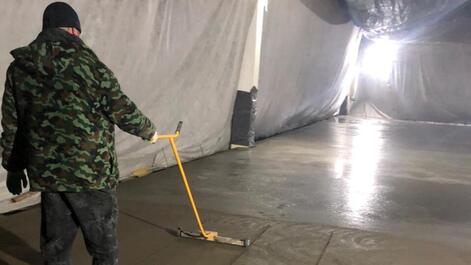

Разравнивание нанесённого свежего топпинга по поверхности контрольной рейкой
Идёт сбор фибры с поверхности пола
Завершили работы на третьей карте
Заливка на четвёртой карте
Начинаем работу с топпингом на четвёртой карте
Обработка бетонной поверхности машинами
Завершена заливка и обработка на четвёртой карте
Начало работы с пятой картой
Этап работ с топпингом на пятой карте
Обработка поверхности на пятой карте
Закончили работу на пятой карте
Работа на шестой карте
Закончили заливку и затирку на шестой карте
Обработка поверхности седьмой карты
Этап работ на восьмой карте
Сбор торчащей фибры на поверхности пола
Работы на девятой карте
Обработка пола затирочными машинами на десятой карте
Завершение работ на десятой карте
Нанесение влагозадерживающей пропитки на одиннадцатой карте
Этап работ на двенадцатой карте
Обработка пола на второй половине помещения (тринадцатая карта)
Работа с покрытием четырнадцатой карты
Обработка поверхности на пятнадцатой карте
Этап работы на шестнадцатой карте
Началась заливка на семнадцатой карте
Обработка пола на восемнадцатой карте
Идут работы на девятнадцатой карте
Один из этапов на двадцатой карте
Обработка поверхности на одной из последних карт

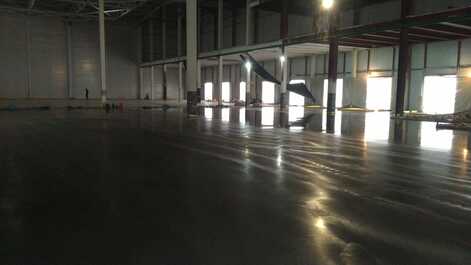

Результат инжиниринга полов

СДАННЫЕ В СРОК, СТАНДАРТНЫЕ, ТЕХНОЛОГИЧНЫЕ ПРОМЫШЛЕННЫЕ ПОЛЫ НА ОБЪЕКТЕ ООО «ТСИ»

СМОТРИТЕ РЕЗУЛЬТАТ ПРОВЕДЁННЫХ НАМИ РАБОТ

ПОРТФОЛИО ОБЪЕКТОВ

Реальные выполненные проекты
Топпинг-пол для помещения комбината в Коломне

Топпинг-пол для помещения комбината в Коломне

АО «Коломенский опытный мясокомбинат»

321 м²
Топпинг
Бетонный пол в частном коттедже на Рублёвском шоссе

Бетонный пол в частном коттедже на Рублёвском шоссе

Индивидуальный предприниматель

1150 м²
Стяжка
Бетонный пол с упрочнителем для цеха в Раменском городском округе

Бетонный пол с упрочнителем для цеха в Раменском городском округе

ООО «Икс-Тай»

1312 м²
Топпинг
Упрочнённый бетонный пол для производственного здания в Егорьевске

Упрочнённый бетонный пол для производственного здания в Егорьевске

ООО «ЕЗАТИ»

585 м²
Топпинг
Топпинг-пол для нового цеха в Подольске

Топпинг-пол для нового цеха в Подольске

АО «Электропровод»

1584 м²
Топпинг
Сталефибробетонный пол с топпингом для цеха в Красногорске

Сталефибробетонный пол с топпингом для цеха в Красногорске

ООО «Агат крио»

1500 м²
Топпинг

6 из 257

ОТЗЫВЫ КЛИЕНТОВ

Что о нас говорят

ЖИВЫЕ ИСТОРИИ УСПЕХА

НАШИ КЛИЕНТЫ

Которыми мы гордимся

для которых мы сделали этот проект

Получите бесплатный расчёт промышленного пола

Это бесплатно · от 15 минут · на основе нагрузок и условий эксплуатации

DoubleRouter

❓ Это точно бесплатно?

Да. Это предварительный инженерный расчёт, без обязательств.
