БЕТОННЫЙ ПОЛ С ТОППИНГОМВ ТРЦ «ГОРОД» КОСИНО

Промышленный пол из бетона с упрочнителем в гипермаркете «Глобус»
МЫ СЭКОНОМИЛИ КЛИЕНТУ ОГРОМНОЕ КОЛИЧЕСТВО ВРЕМЕНИ
УЗНАЙТЕ, СКОЛЬКО ВЫ СМОЖЕТЕ СЭКОНОМИТЬНА УСТРОЙСТВЕ ПОЛА ДЛЯ ВАШЕГО ОБЪЕКТА
ВВЕДИТЕ ДАННЫЕ ДЛЯ РАСЧЁТА ВАШЕЙ ЭКОНОМИИ
Введите Ваш e-mail. Мы вышлем на него предварительный расчёт экономии промышленного пола для вашего объекта:
Укажите Ваш телефон для оперативной связи на случай, если у менеджера возникнут дополнительные вопросы:
СПАСИБО ЗА ВАШЕ ОБРАЩЕНИЕ!
МЫ ПРЕДОСТАВИМ ВАМ РАСЧЁТ В БЛИЖАЙШЕЕ ВРЕМЯ
БУДЬТЕ НА СВЯЗИ!)

КАК МЫ ПОМОГЛИПОЛЬСКОЙ КОМПАНИИ СЭКОНОМИТЬ ВРЕМЕННЫЕ РЕСУРСЫ

г. Москва, Новоухтомское шоссе, вл. 2А, ТРЦ «Город» Косино
Характеристика Описание
Тип пола Бетонный пол с упрочнителем
Тип объекта Административные помещения
Название компании ООО «ТРАСКО-ИНВЕСТ»
Толщина бетонного слоя 150 мм
Площадь помещений 594,19 м2

ВЫЯСНИЛИ ПОТРЕБНОСТИ КЛИЕНТА

В этот раз нашим заказчиком была польская компания. Если также учесть, что «Глобус» это немецкий бренд, то весь наш проект на этом объекте смело можно назвать интернациональным. Заказчику нужен был готовый бетонный пол как можно скорее. Выражаясь конкретнее – в понедельник мы ещё только начали вести переговоры, а на следующей неделе уже предстояло монтировать холодильники. Времени не было от слова «совсем». Договор подписали максимально быстро. В пятницу пришёл аванс, и была договорённость, что мы уже с субботы должны приступить к работам. На весь проект у нас было всего 5 дней.

Заказчику важны следующие аспекты:

  1.
    Скорость работы
    Всё должно быть сделано за 5 дней.
  2.
    Качество
    Полы должны соответствовать СНиП 2.03. 13-88.
  3.
    Внешний вид
    Вид должен быть презентабельным.
  4.
    Долговечность
    Полы должны служить минимум 20 лет без ремонта.
  5.
    Стоимость
    Бюджет в рамках 2 353 000р.

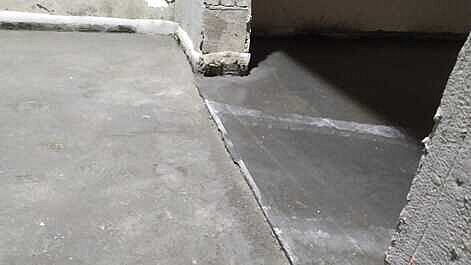

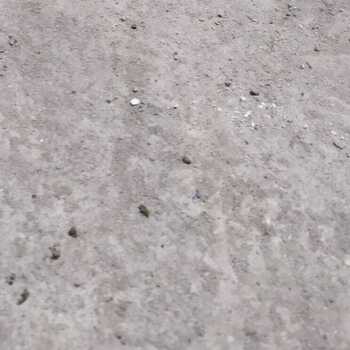

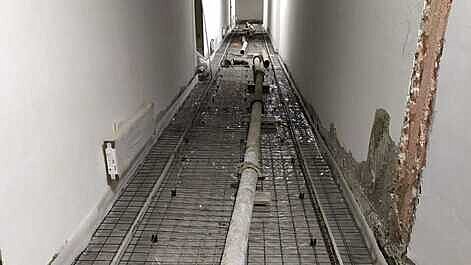

Покрытие до начала работ
Состояние пола до начала работ

СЛОЖНОСТИ ВО ВРЕМЯ РАБОТ

Как уже было сказано выше, главной сложностью на этом объекте был фактор времени. Обычно подобные проекты мы выполняем в течение 7 дней, и 5 дней берёт отдел снабжения на подготовку. А тут из-за слишком сжатых сроков пришлось действовать молниесно на каждом этапе.

Помимо нехватки времени был и другой момент, который доставлял трудности, – объект сам по себе нестандартный. При заливке подвального помещения на цокольном этаже мы проложили очень длинную трассу бетононасоса (порядка 100 метров). Коридор также был со своими особенностями – длиной 40 метров, со множеством поворотов, из-за чего постоянно приходилось разбирать и заново монтировать трассу.

На одном из участков толщина пола была всего около 40 мм, что противоречило стандартной технологии, но при этом стоило учитывать, что в данном интернет-магазине сделать как-то по-другому не представлялось возможным. Как и в других помещениях, здесь тоже должен был быть пол с топпингом. В качестве бетона выступала фундаментная плита – конечно же, нельзя было осуществить демонтаж. Нельзя было и поднимать отметку пола, так как она была связана со всеми остальными помещениями. Решение выбрали нестандартное – 40 мм бетона с упрочнителем приклеивались к основанию. Изготавливался адгезив из специального материала, этот адгезив наносился в процессе бетонирования. Таким образом был выполнен этот участок вместе со всеми остальными участками топпинга, где толщина была стандартной.

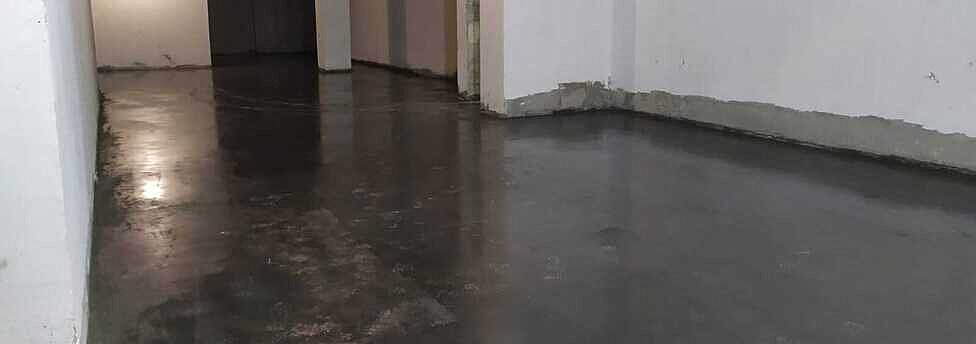

НАШИ РЕЗУЛЬТАТЫ

Несмотря на высокую цену, которую мы озвучили для заказчика, он согласился с нами сотрудничать. И мы не подвели – выполнили весь объём работ стандартно и в оговоренные сроки. Заказчик остался очень доволен.

Вы хотите такой же пол?

Рассчитайте и Вы свою экономию прямо сейчас.

ЭТАПЫ НАШЕГО ПРОИЗВОДСТВЕННОГО ЦИКЛА ПО УСТРОЙСТВУ БЕТОННОГО ПОЛА

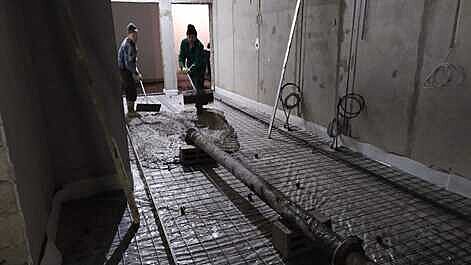

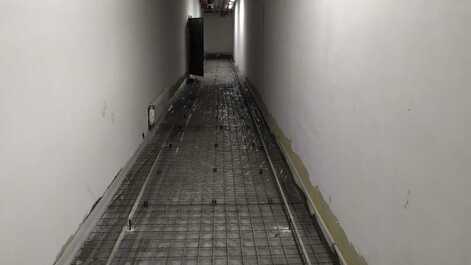

  1. Привезли профиль и сетку.
  2. Подъезжает бетононасос.

  3. Завершили заливку на одном из участков.

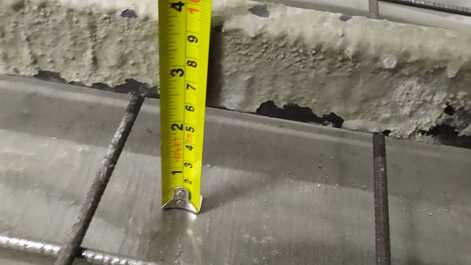

  4. Делаем замеры.

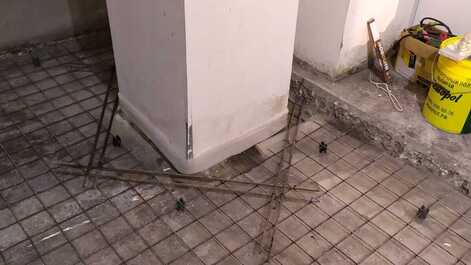

  5. Готовы узлы армирования у колонн.
  6. Объект готов ко второй заливке.

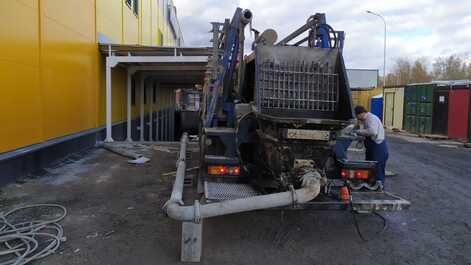

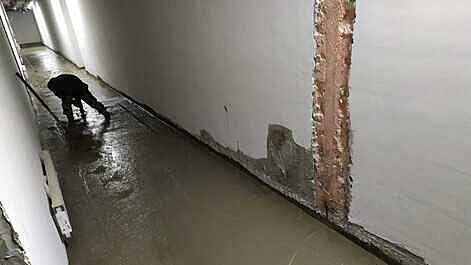

  7. Монтаж трассы.
  8. Заканчиваем монтаж трассы.

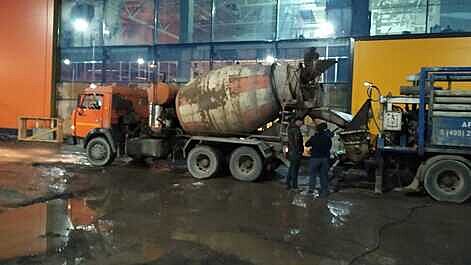

  9. Прибыл миксер.

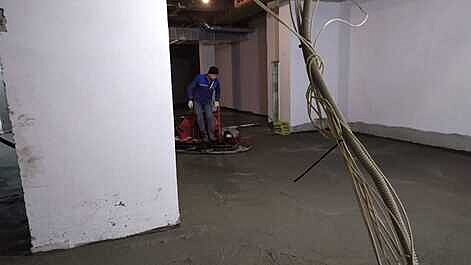

  10. Принимаем и разравниваем бетонную смесь.
  11. Командная работа по выравниванию бетонного слоя.

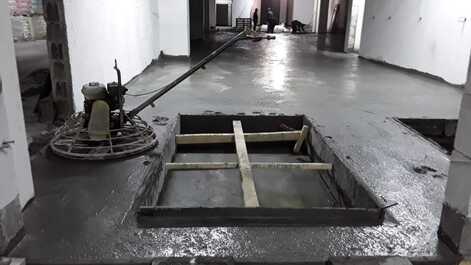

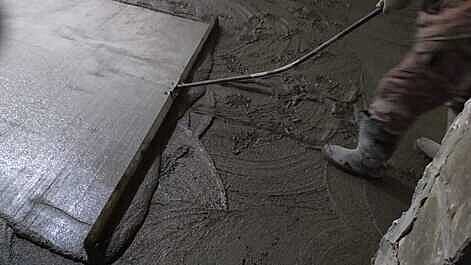

  12. Завершаем заливку.
  13. Начали обработку бетона.
  14. Контроль рейкой.
  15. Топпинг нанесён на поверхность.
  16. Переход на 10 мм от топпинга под облицовку плиткой.
  17. Нарезаны усадочные швы.
КАК СУЩЕСТВЕННО СЭКОНОМИТЬ НА ПРОМЫШЛЕННОМ ПОЛЕ?
ПОЛУЧИТЕ БЕСПЛАТНУЮ КОНСУЛЬТАЦИЮ

МЫ ГОРДИМСЯ НАШИМИ КЛИЕНТАМИ НАШИ КЛИЕНТЫ ГОРДЯТСЯ НАШИМИ ПОЛАМИ

ХРОНОЛОГИЯ ПРОИЗВОДСТВА НАШИХ ОБЪЕКТОВ ИСТОРИЯ КОМПАНИИ С САМЫХ ПЕРВЫХ ОБЪЕКТОВ И ДО НАСТОЯЩЕГО ВРЕМЕНИ

КАК БЫСТРО И КАЧЕСТВЕННО СДЕЛАТЬ ПРОМЫШЛЕННЫЙ ПОЛ?
ПОЛУЧИТЕ БЕСПЛАТНУЮ КОНСУЛЬТАЦИЮ

Остались вопросы? Пишите!

И наш менеджер сможет проконсультировать Вас наилучшим образом!

СПАСИБО ЗА ВАШЕ ОБРАЩЕНИЕ!
МЫ ОТВЕТИМ ВАМ В БЛИЖАЙШЕЕ ВРЕМЯ
БУДЬТЕ НА СВЯЗИ!)
