БЕТОННЫЙ ПОЛНА ШВЕЙНОМ ПРОИЗВОДСТВЕ

Бетонный пол с топпингом на швейном производстве в Москве возле метро Кунцевская
МЫ СЭКОНОМИЛИ КЛИЕНТУ 234 200 р.
УЗНАЙТЕ, СКОЛЬКО ВЫ СМОЖЕТЕ СЭКОНОМИТЬНА УСТРОЙСТВЕ ПОЛА ДЛЯ ВАШЕГО ОБЪЕКТА
ВВЕДИТЕ ДАННЫЕ ДЛЯ РАСЧЁТА ВАШЕЙ ЭКОНОМИИ
Введите Ваш e-mail. Мы вышлем на него предварительный расчёт экономии промышленного пола для вашего объекта:
Укажите Ваш телефон для оперативной связи на случай, если у менеджера возникнут дополнительные вопросы:
СПАСИБО ЗА ВАШЕ ОБРАЩЕНИЕ!
МЫ ПРЕДОСТАВИМ ВАМ РАСЧЁТ В БЛИЖАЙШЕЕ ВРЕМЯ
БУДЬТЕ НА СВЯЗИ!)

КАК МЫ СЭКОНОМИЛИ 234 200 р.БЛАГОДАРЯ ПРИМЕНЕНИЮ ИНЖИНИРИНГОВОГО ПОДХОДА

Москва, ул. Коцюбинского, д. 4
Характеристика Описание
Тип пола Бетонный пол с упрочняющим верхним слоем
Тип объекта Промышленное швейное предприятие
Заказчик ООО «Макс Экстрим»
Толщина бетонного слоя 150 мм
Площадь помещения 319,27 м2

ПОДОБРАЛИ ОПТИМАЛЬНОЕ ИНЖЕНЕРНОЕ РЕШЕНИЕ

Объект представлял из себя швейное предприятие. Особенностью данного производства было то, что в помещении ожидалось большое количество движения тканей на тележках к оборудованию и к складской части помещения – планируемые объёмы исчислялись тоннами.

Помещение находилось на цокольном этаже. У заказчика уже было бетонное основание, и на это основание был уложен линолеум на момент обращения к нам. С ним мы договорились, что уборку линолеума и демонтаж одной стенки он выполнит своими силами, пока мы будем организовывать работы и доставлять материалы.

После демонтажа линолеума заказчиком мы приехали на объект и сделали съёмку. По всей площади были небольшие перепады в 2-3 см, кроме одного из углов – в нём разница составляла 6-8 см по причине наличия разуклонки. Мы предложили этот участок просто выровнять бетоном – не засыпать там щебень и песок, чтобы не создавать ненужную прослойку между основанием и нашим полом.

Заказчику было важно, чтобы полы прослужили долго. Мы предложили и согласовали нашу стандартную конструкцию – бетонный пол с топпингом и армированием полипропиленовой фиброй.

Заказчику важны следующие аспекты:

  1.
    Скорость работы
    Всё должно быть сделано за 30 дней.
  2.
    Качество
    Полы должны соответствовать СП 29.13330.2011.
  3.
    Внешний вид
    Вид должен быть презентабельным.
  4.
    Долговечность
    Полы должны служить минимум 5 лет без ремонта.
  5.
    Стоимость
    Бюджет в рамках 1 171 100 р.

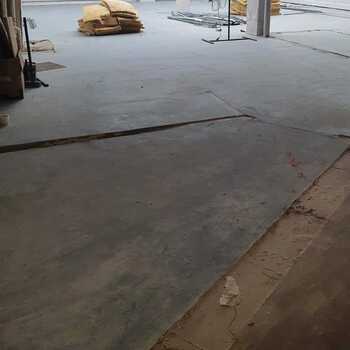

Объект до начала работ
Состояние пола до начала работ

ОСОБЕННОСТИ РАБОТ

Сначала планировалось во всём помещении полностью залить ровный пол в один уровень. Уже после подписания договора, когда мы с заказчиком общались о технических деталях, появилась идея сделать более оптимальное решение. Дело в том, что данное помещение находилось между лифтом и соседними помещениями. И так получалось, что ежедневно от соседнего помещения был большой трафик людей, тележек, причём это были другие арендаторы, другие организации. Если бы мы залили пол в один уровень, как изначально планировалось, то им приходилось бы каждый день много раз сначала на уровень нашего нового пола подниматься, а потом спускаться. Это создавало бы лишние усилия и движения.

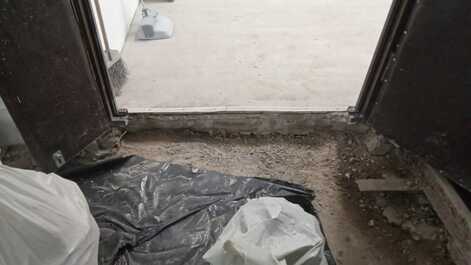

Чтобы предотвратить такую ситуацию, мы решили с заказчиком в коридоре между соседней дверью и лифтом сделать следующее: демонтировать уже имевшееся там бетонное основание и залить пол в уровень соседнего помещения и лифта. Из-за этого вышло так, что мы наш пол делали уже в два уровня: один уровень в коридоре и другой уровень на всей остальной площади, который оказался выше на 10-15 см. Между ними пришлось сделать максимально удобный переход, чтобы нашему клиенту было в дальнейшем комфортно передвигаться от коридора до остальных частей помещения.

Из сложностей также отметим, что в соседнем помещении были другие арендаторы. Они не хотели, чтобы работы проводились в будние дни, так как им это мешало. Поэтому приходилось делать всё вечером, ночью и в выходные. В пятницу после 16:00 мы начали демонтажные работы. За ночь этот этап завершили, в субботу сделали заливку, в воскресенье затёрли. И в самом начале новой недели заказчик смог уже увидеть залитый готовый пол. Оставалось только нарезать швы – это мы сделали в понедельник.

НАШИ РЕЗУЛЬТАТЫ

В итоге полы получились очень хорошими. Заказчик остался доволен – в отношении перехода от коридора к основной части помещения он думал, что будет более сложная геометрия, а всё оказалось проще и удобнее. Теперь там незаметный переход. Также отметим, что итоговое покрытие получилось красивым.

Вы хотите такой же пол?

Рассчитайте и Вы свою экономию прямо сейчас.

ЭТАПЫ НАШЕГО ПРОИЗВОДСТВЕННОГО ЦИКЛА ПО УСТРОЙСТВУ ПРОМЫШЛЕННОГО ПОЛА НА ШВЕЙНОМ ПРОИЗВОДСТВЕ

  1. Материалы доставлены на объект.

  2. Плёнка постелена, лента поклеена.

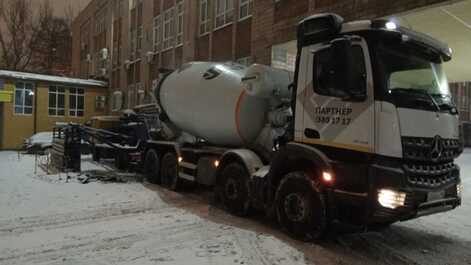

  3. Приехал насос.

  4. Отбили пол у примыканий.

  5. Установлены маяки.
  6. Собрали трассу, ожидаем бетон.

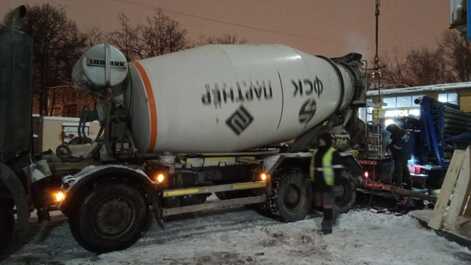

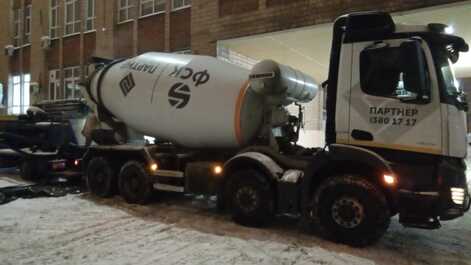

  7. Прибыл первый миксер.
  8. Второй миксер.
  9. Третий миксер.
  10. Четвёртый миксер за работой.

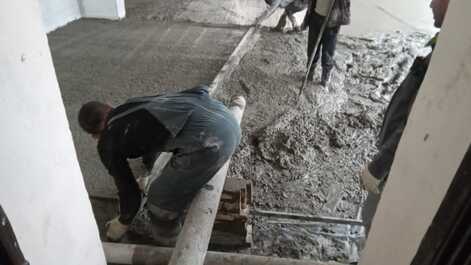

  11. Завершается этап заливки.
  12. Место очистки насоса.

  13. Наносят топпинг.

  14. Результат демонтажа днём ранее.

  15. Вывоз строительного мусора.
  16. Покрыли пол лаком.

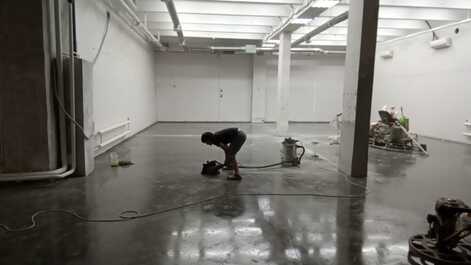

  17. Чистка объекта.
  18. Начали нарезку усадочных швов.
  19. Швы нарезаны.

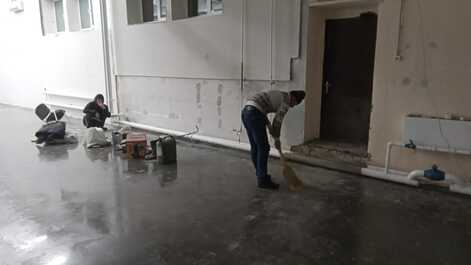

  20. Убираем помещение.
  21. Готовый пол с загерметизированными швами.
КАК СУЩЕСТВЕННО СЭКОНОМИТЬ НА ПРОМЫШЛЕННОМ ПОЛЕ?
ПОЛУЧИТЕ БЕСПЛАТНУЮ КОНСУЛЬТАЦИЮ

МЫ ГОРДИМСЯ НАШИМИ КЛИЕНТАМИ НАШИ КЛИЕНТЫ ГОРДЯТСЯ НАШИМИ ПОЛАМИ

ХРОНОЛОГИЯ ПРОИЗВОДСТВА НАШИХ ОБЪЕКТОВ ИСТОРИЯ КОМПАНИИ С САМЫХ ПЕРВЫХ ОБЪЕКТОВ И ДО НАСТОЯЩЕГО ВРЕМЕНИ

КАК БЫСТРО И КАЧЕСТВЕННО СДЕЛАТЬ ПРОМЫШЛЕННЫЙ ПОЛ?
ПОЛУЧИТЕ БЕСПЛАТНУЮ КОНСУЛЬТАЦИЮ

Остались вопросы? Пишите!

И наш менеджер сможет проконсультировать Вас наилучшим образом!

СПАСИБО ЗА ВАШЕ ОБРАЩЕНИЕ!
МЫ ОТВЕТИМ ВАМ В БЛИЖАЙШЕЕ ВРЕМЯ
БУДЬТЕ НА СВЯЗИ!)
